Damit bestätigt sich der ambitionierte Zeitplan: Die Inbetriebnahme der Anlage ist für Ende Juni 2026 vorgesehen. Mit diesem Projekt leistet die Hödlmayr Gruppe einen wesentlichen Beitrag zur Erreichung ihrer Nachhaltigkeits- und Klimaziele.
Projektzeitplan im Überblick
✅ November 2024: Projektstart mit den ersten Grabungsarbeiten
✅ Ende 2024: Verlegung einer 4,5 Kilometer langen Stromleitung zum Umspannwerk

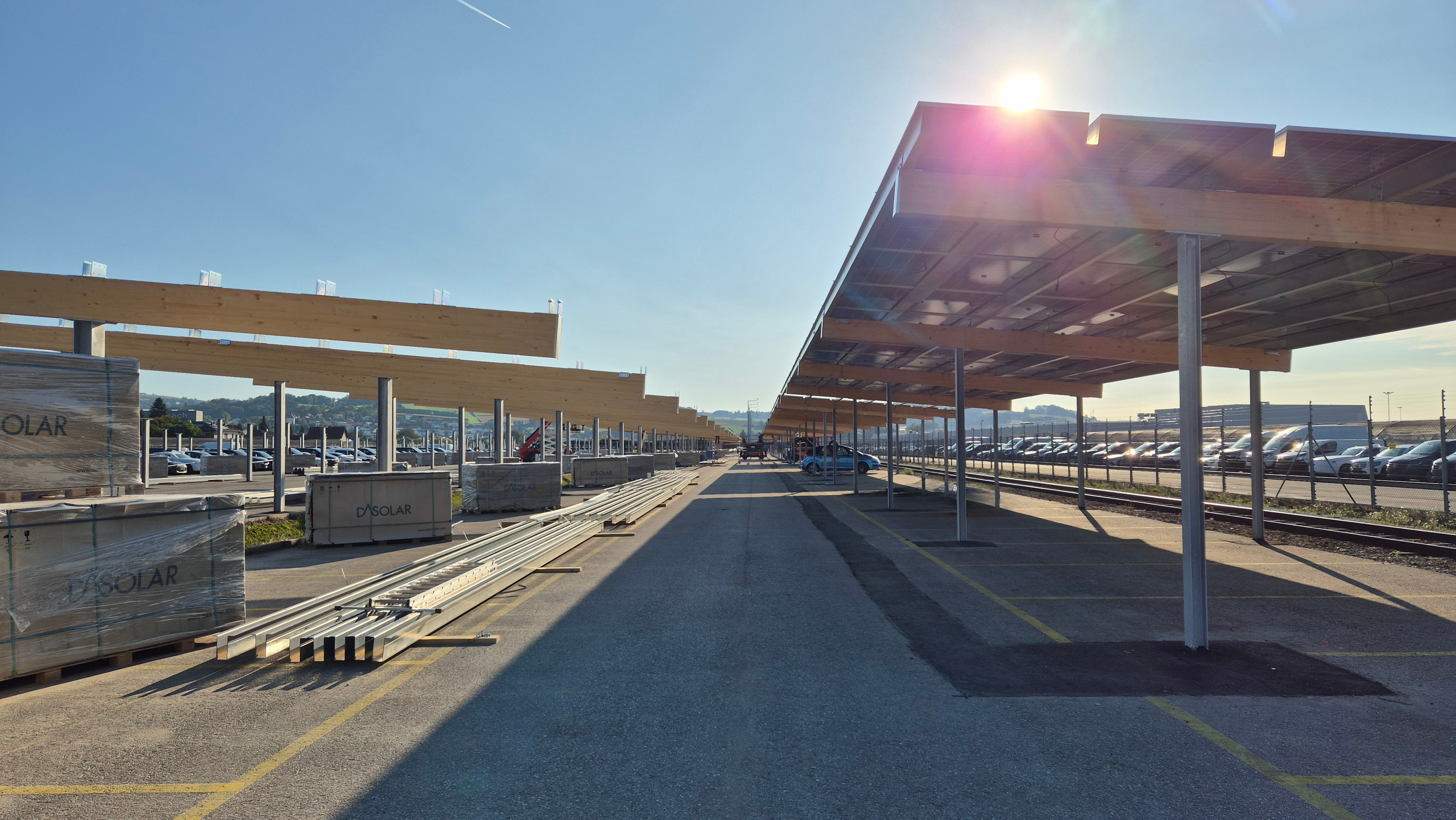

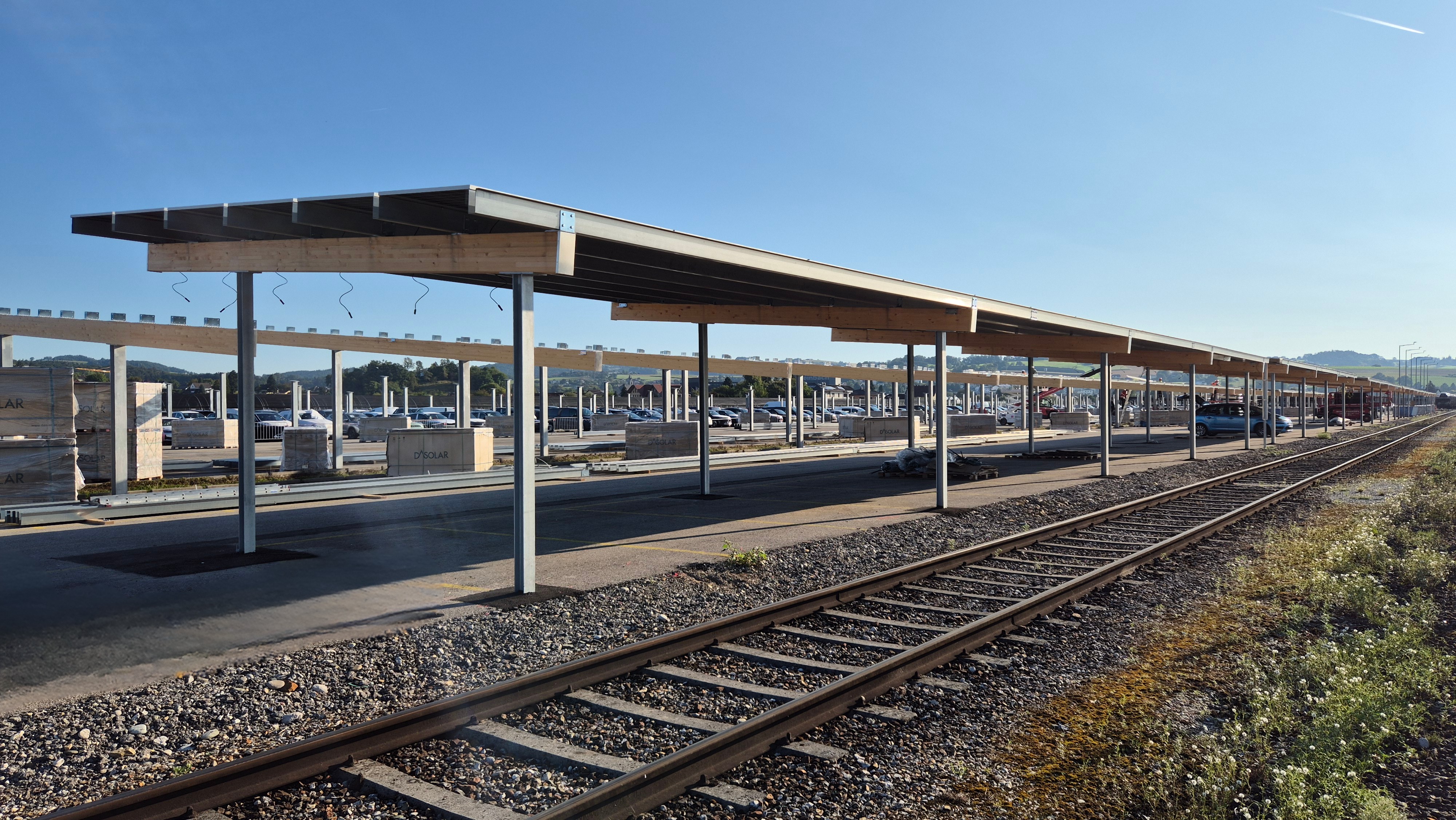

✅ Sommer 2025: Fertigstellung der Carport-Konstruktionen für 1.700 Stellplätze

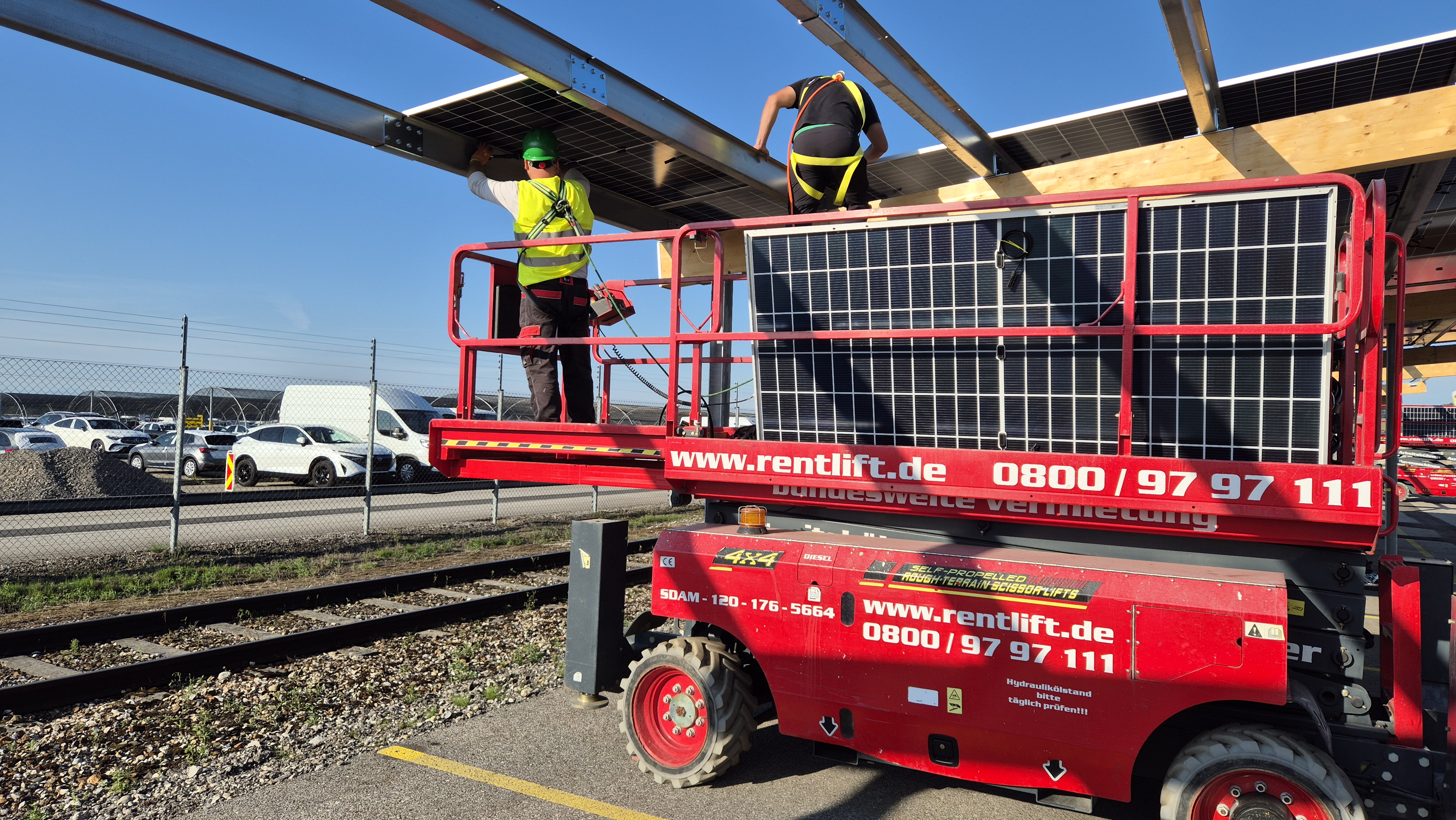

⏳ ab August 2025: Beginn der Montage der Photovoltaik-Module
⏳ Juni 2026: Geplante Inbetriebnahme
Projektdaten im Detail
- Bau einer 5,8 MWp Photovoltaikanlage mit rund 10.000 Solarmodulen
- Überdachung von 1.700 Stellplätzen
- Einsparung von jährlich rund 3.170 Tonnen CO₂-Emissionen
- Produzierte Energie entspricht dem Bedarf von rund 2.250 Haushalten
Das Projekt wird gemeinsam mit dem Joint-Venture-Partner Electrify umgesetzt und verdeutlicht das Engagement der Hödlmayr Gruppe für innovative, nachhaltige Energielösungen.
